当您的办公楼面临空间调整、功能优化或装修改造时,”3台多联机空调需要移位“可能成为一个无法回避的现实挑战。这绝不仅仅是简单的设备搬运,而是涉及冷媒系统、复杂管路、精准电路及深度调试的系统工程,稍有疏漏即可能导致系统效能下降甚至损坏。某企业翻新办公区时便遭遇此困境:重新布局的会议室需拆除隔墙,恰好3台支撑核心区域的多联机内机及管路需整体迁移。如何确保移位后空调效果如初?专业、规范的工程管理至关重要。
详勘现场,规划路径:专业团队入场后,首要任务是精确测量新机位位置,评估天花板空间、墙体结构及管线最佳走向。避免与消防、强弱电等既有系统冲突,规划出最优安装路径。
研读图纸,确认方案:透彻理解原有系统设计图纸,掌握冷媒管长度、规格,分歧管型号位置及电源线路参数?;诖擞胄驴占涮跫贫ㄖ苋囊莆患际醴桨?,明确每台设备的具体移位步骤和安全保障。
资源调度,备齐物料:根据方案确定所需的新铜管、保温材料、吊装支架、线缆及接头辅材等,确保型号规格匹配原有系统,杜绝临时拼凑引发后患。

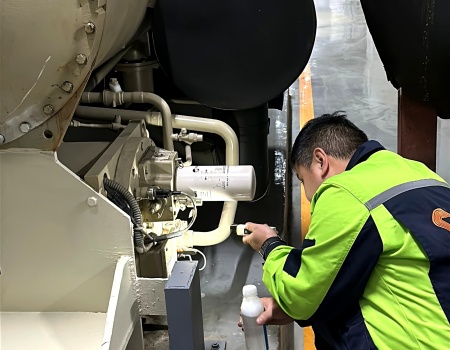

冷媒精细回收:启动操作前,必须使用专业设备规范回收系统内全部制冷剂。此环节严禁排放,不仅关乎环保法规,更是?;ぱ顾趸墓丶琳?。
管道系统改造:拆除旧管路时,需谨慎操作防止残留杂质吸入系统。新管道切割后务必去毛刺,焊接过程坚持铜管充氮保护,隔绝高温氧化产生杂质。完成后执行严格的气密性试验(通常氮气保压24-48小时)及高标准的真空干燥(达标-755mmHg以下),确保系统绝对无泄漏无水分。
电气安全布设:电源线、通讯线移位必须由持证电工操作。线路需穿管?;?,接头牢固绝缘,走向避开干扰源。对照图纸逐一核对线序,通电前务必复核绝缘电阻和电压稳定性。

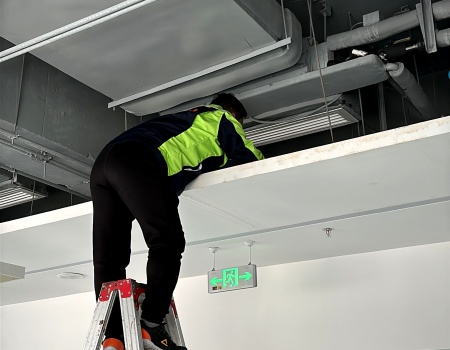

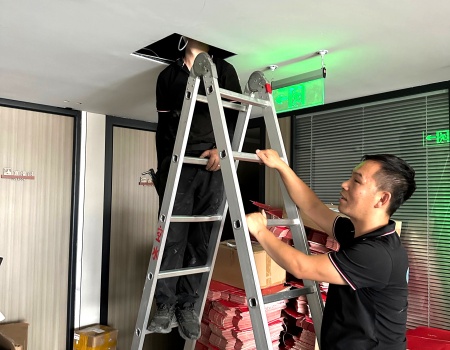

设备精准定位:新机位需安装符合承重标准的稳固支架,设备安装后保证水平,预留充足检修空间与气流循环距离。
定量冷媒回注:依据系统标识或安装手册,精确回注回收的冷媒量。若管路长度变化显著,需按标准追加适量新冷媒。
性能全面调校:开机后启动专业诊断:逐台检测运行电流、高低压数值、进出风温度等核心参数;*精确调试电子膨胀阀开度*及室内外机通讯状态。确保每台内机高效运行,温度控制精准,无异常噪音或震动。
功能完整验证:系统测试需覆盖制冷、制热、除湿全部模式及智能控制功能,确认联动逻辑正确无误后方可交付。
办公楼内3台多联机的移位绝非等闲小事,它高度依赖丰富的暖通经验、严苛的工艺标准和有序的现场管理。选择具备正规资质和成功案例的专业工程团队,才能确保移位后系统性能稳定甚至提升,避免因操作不当造成的反复维修乃至设备报废风险。在规划办公楼布局调整时,务必预留充足时间与预算,将多联机移位作为专项工程周密部署。
